La réhabilitation de l’école Gensous
Entre village landais, lacs et océan, Soustons vit au rythme de ses traditions.
Débutés en septembre 2021, les travaux de rénovation de l’école maternelle Gensous ont été réalisés sur 27 mois (livraison globale en janvier 2024) à partir d’un phasage établi en fonction d’un calendrier compatible avec la vie scolaire (4 périodes de travaux distinctes) et d’une concertation en amont du projet avec tout le personnel enseignant et les parents d’élèves.
Cette réhabilitation a permis la création d’une classe supplémentaire (7 classes au total dont une dans le Château Vignalou) et répond à un traitement environnemental ambitieux qui intègre le projet de rénovation énergétique des bâtiments communaux et qui améliore de 40% leur performance énergétique.
La réhabilitation en quelques chiffres
Phase 1 des travaux – l’extension de l’aile Est
Démarrée à la rentrée 2021, la construction de l’aile Est (aile située à droite de l’ensemble bâtimentaire en rentrant dans la cour) est la seule extension au bâtiment existant.
Elle abrite :
les nouvelles cuisines,

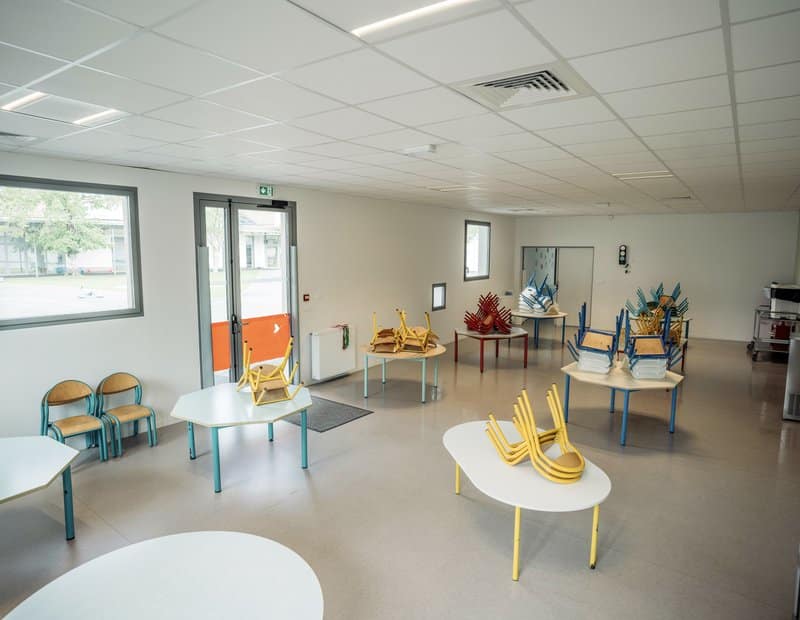

un réfectoire,
deux salles de classe avec dortoirs.
Elle a été livrée en août 2022 en même temps que la cour de récréation qui a bénéficié également d’un totale réhabilitation.

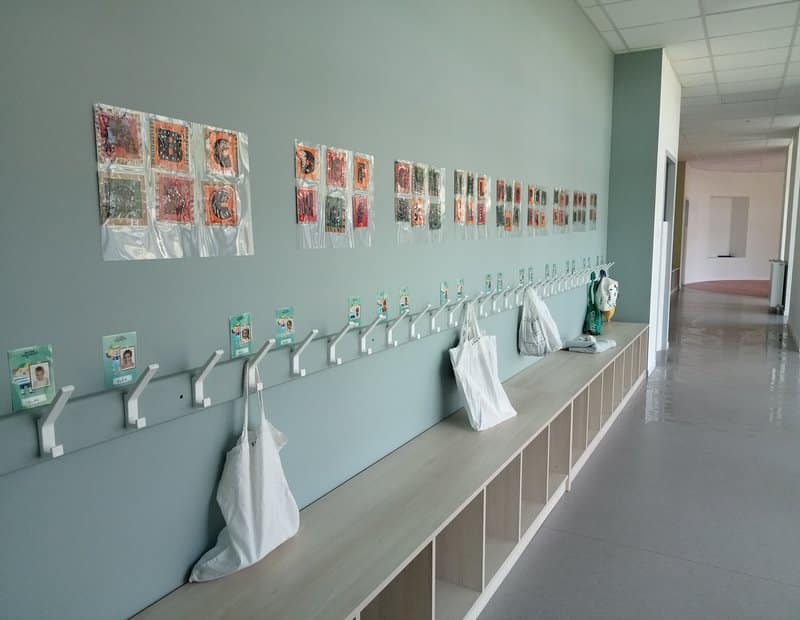

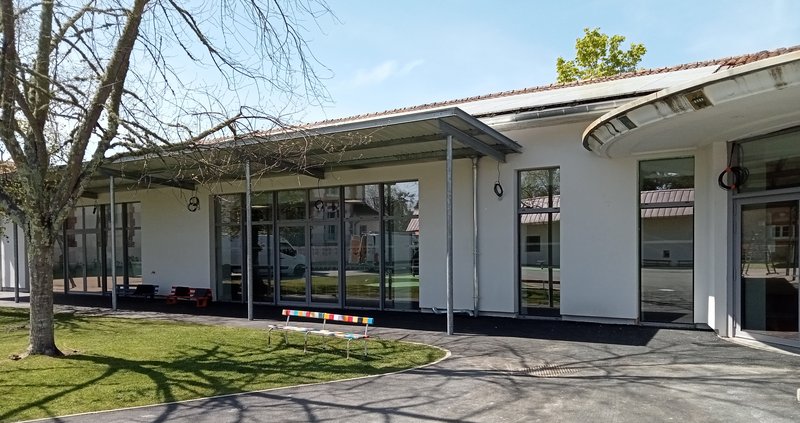

À la découverte de l’aile Est…
Phase 2 des travaux – La rénovation de l’aile Ouest
La phase 2 concerne la rénovation totale de l’aile Ouest (aile située à gauche en entrant dans la cour).
Elle a débuté en juillet 2022 et s’est achevée en février 2023. Elle abrite :

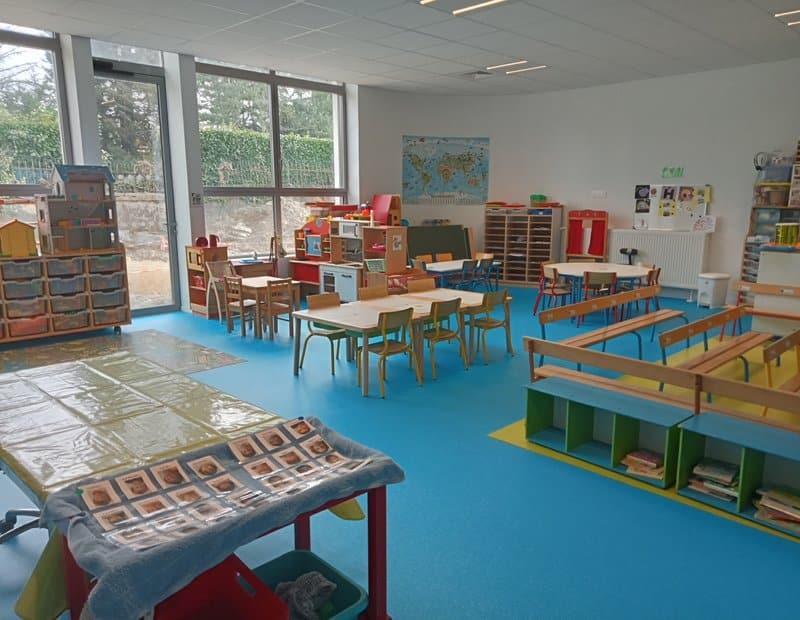

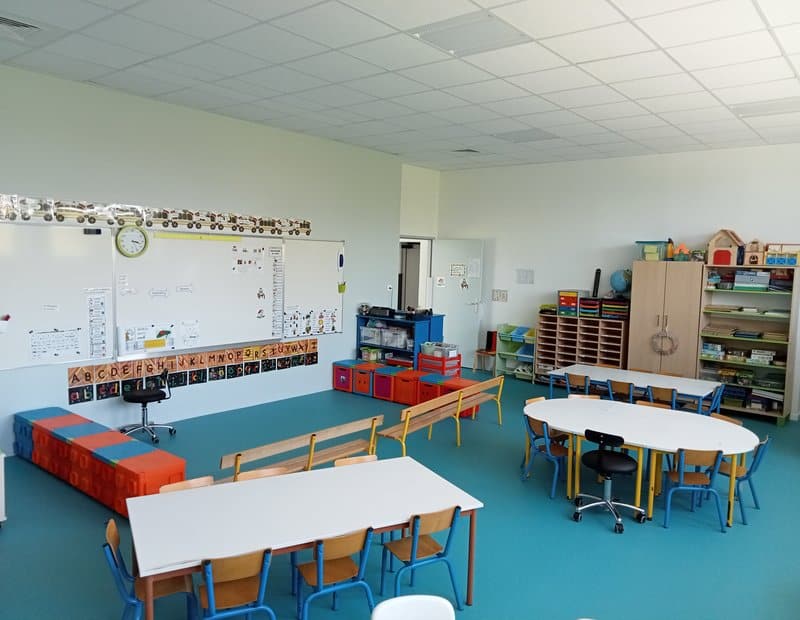

- 3 salles de classe

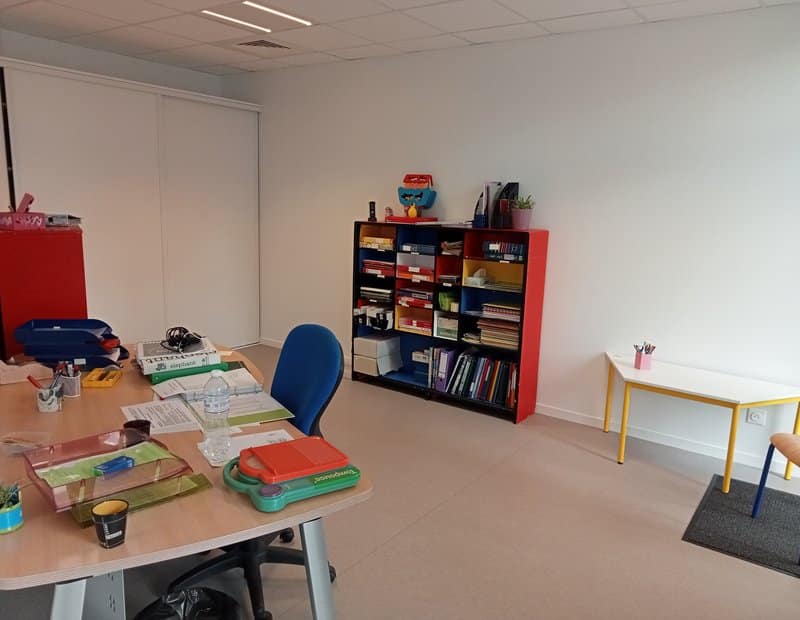

- le bureau de la directrice
- des sanitaires
- une salle de réunion
À la découverte de l’aile Ouest…

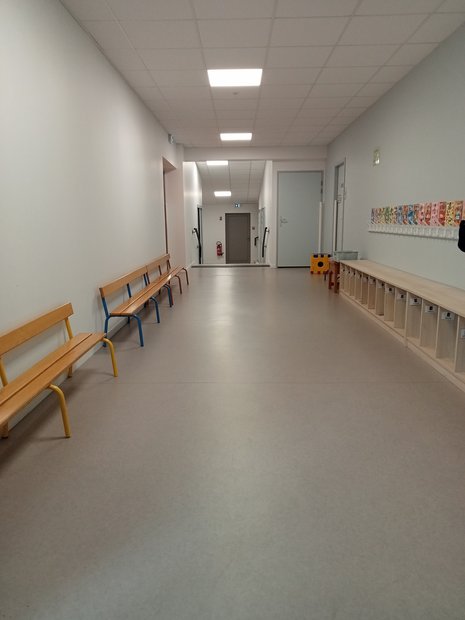

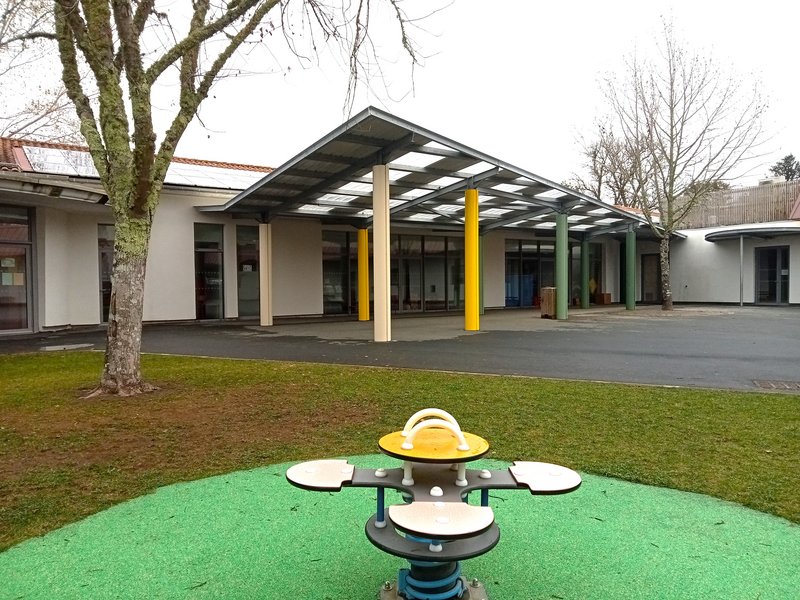

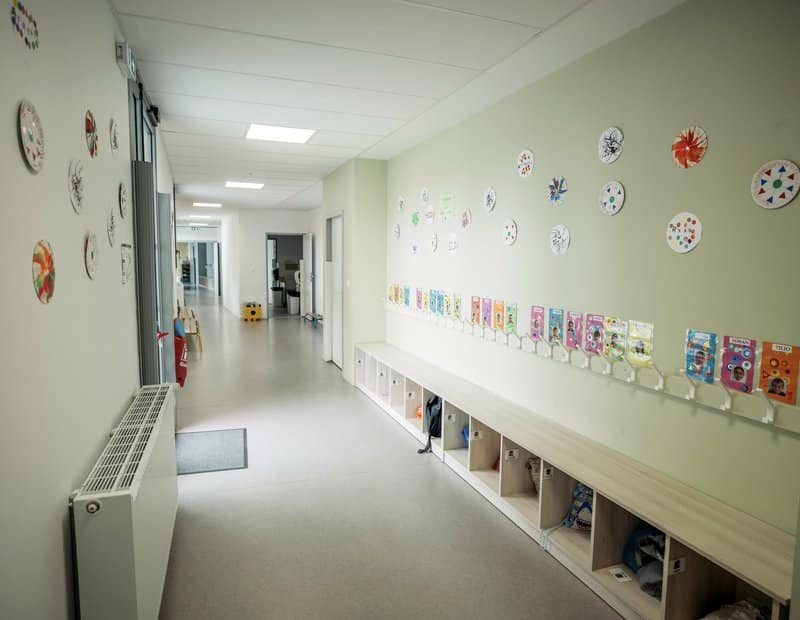

Phase 3 des travaux – La rénovation du bâtiment central
Cette dernière phase concernant les bâtiments a débuté en mars 2023 et s’est achevée durant les vacances de Toussaint 2023 (novembre).
Les enfants ont pu donc occuper l’ensemble des bâtiments rénovés à partir du 6 novembre 2023.
Cette dernière phase bâtimentaire a livré de nouveaux aménagements :

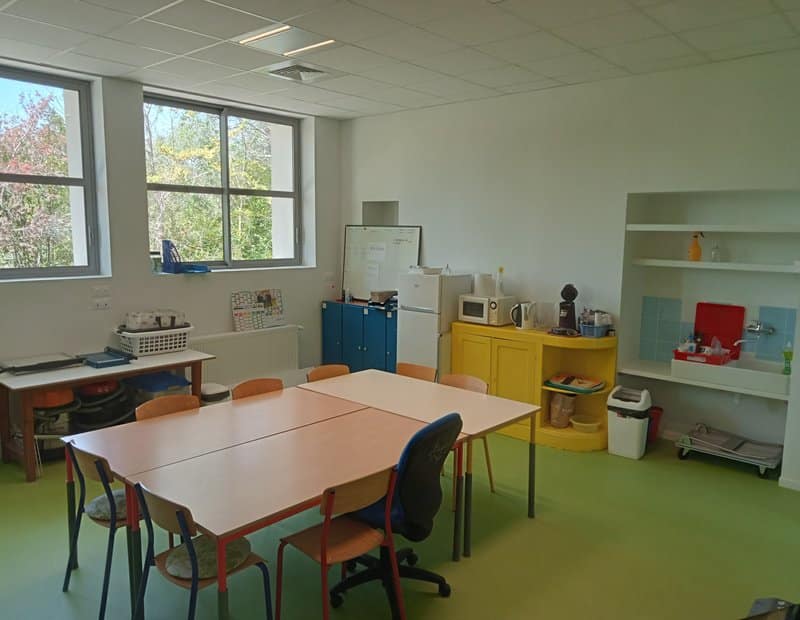

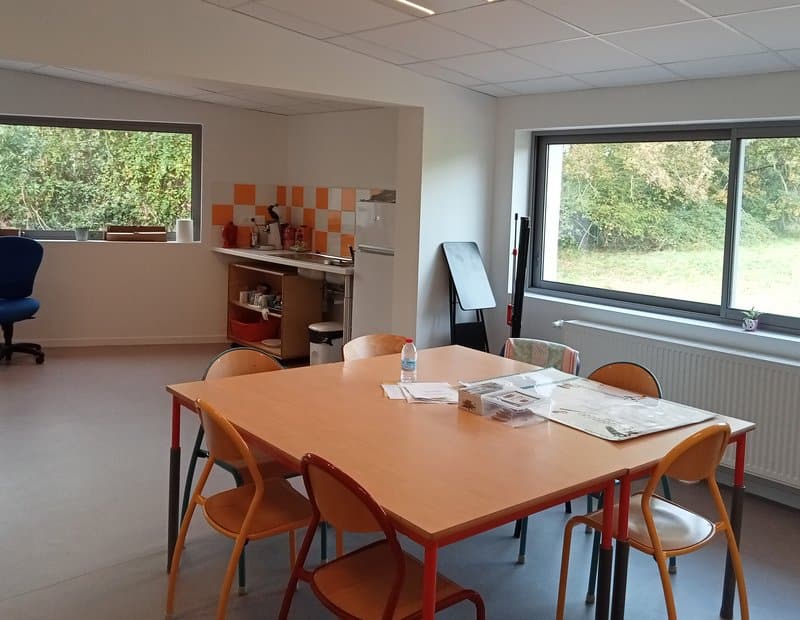

- la salle de réunion et de repos des enseignants
- une infirmerie
- une salle de repos pour les aides-maternelles
- des sanitaires
- une buanderie
- une salle de classe avec dortoir

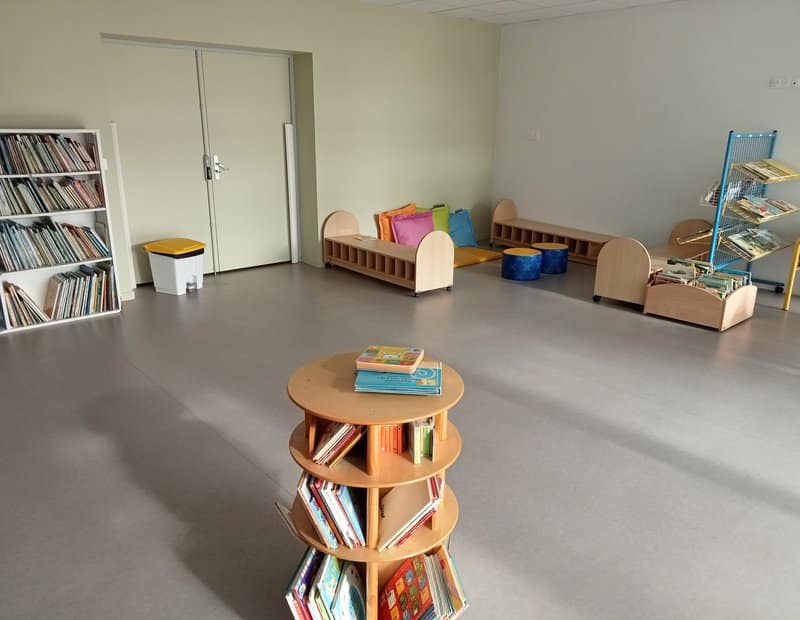

- une bibliothèque

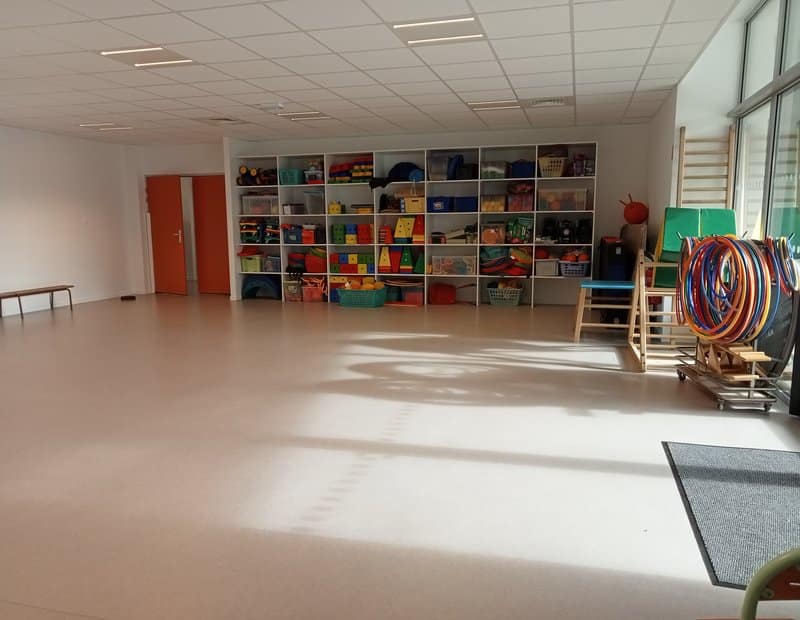

- une salle de motricité

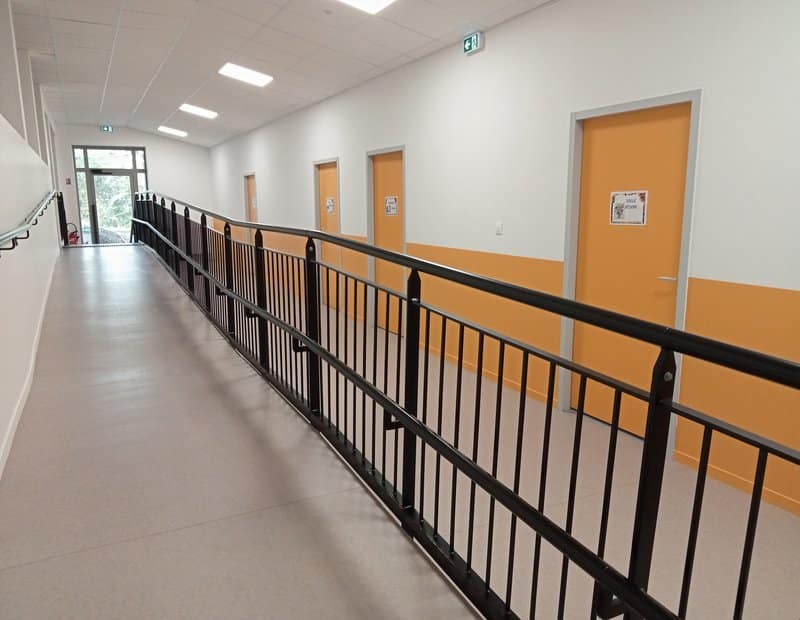

À la découverte du bâtiment central…
Phase 4 des travaux – L’aménagement des espaces extérieurs et de l’entrée principale de l’école

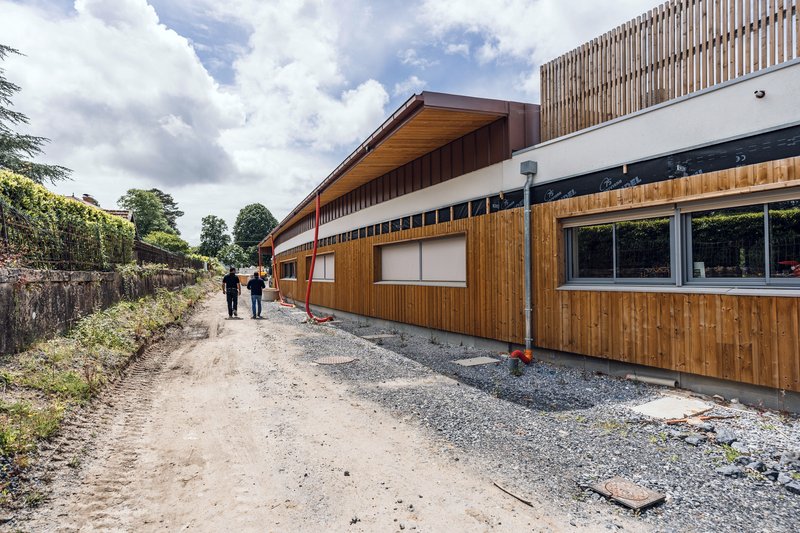

Cette phase ultime de travaux concerne tous les aménagements extérieurs arrières
qui contournent les bâtiments et l’entrée principale de l’école Gensous.
Elle a été livrée fin décembre 2023 et a finalisé l’ensemble de la rénovation de l’école.
